Još jednom poništena suglasnost za nogostup u Mostaru, šetnica na čekanju, solarni kablovi provučeni

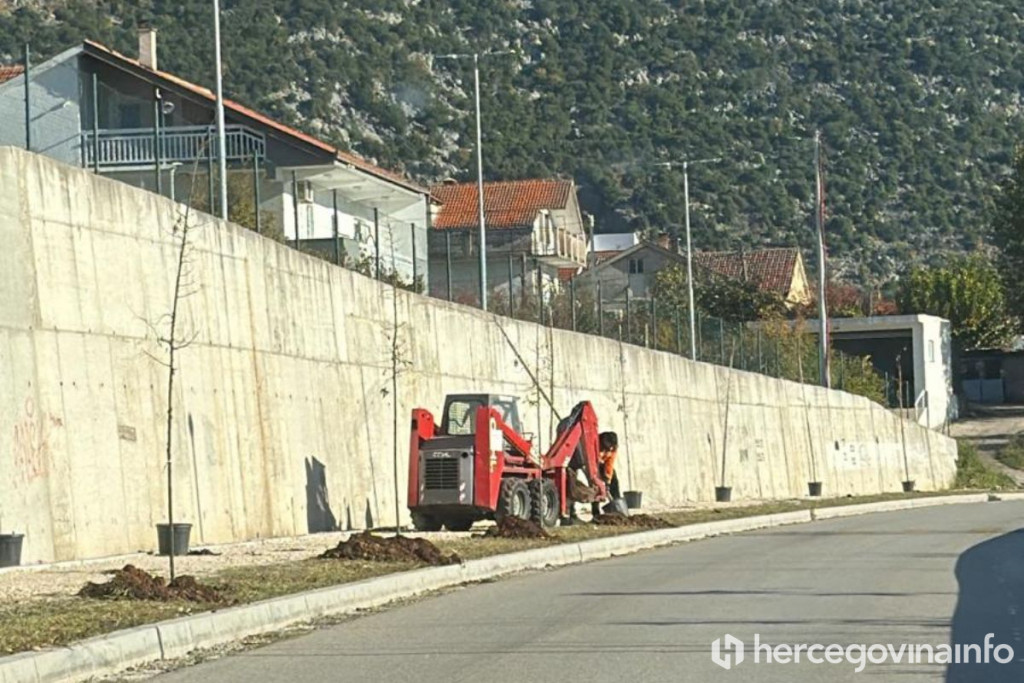

Raštani nogostup

Ministarstvo gradnje i prostornog uređenja Hercegovačko neretvanske županije donijelo je rješenje kojim se poništava urbanistička suglasnost za izgradnju nogostupa u naselju Raštani, te se predmet vraća Odjelu za urbanizam Grada Mostara na novi postupak.

Tekst se nastavlja ispod oglasa

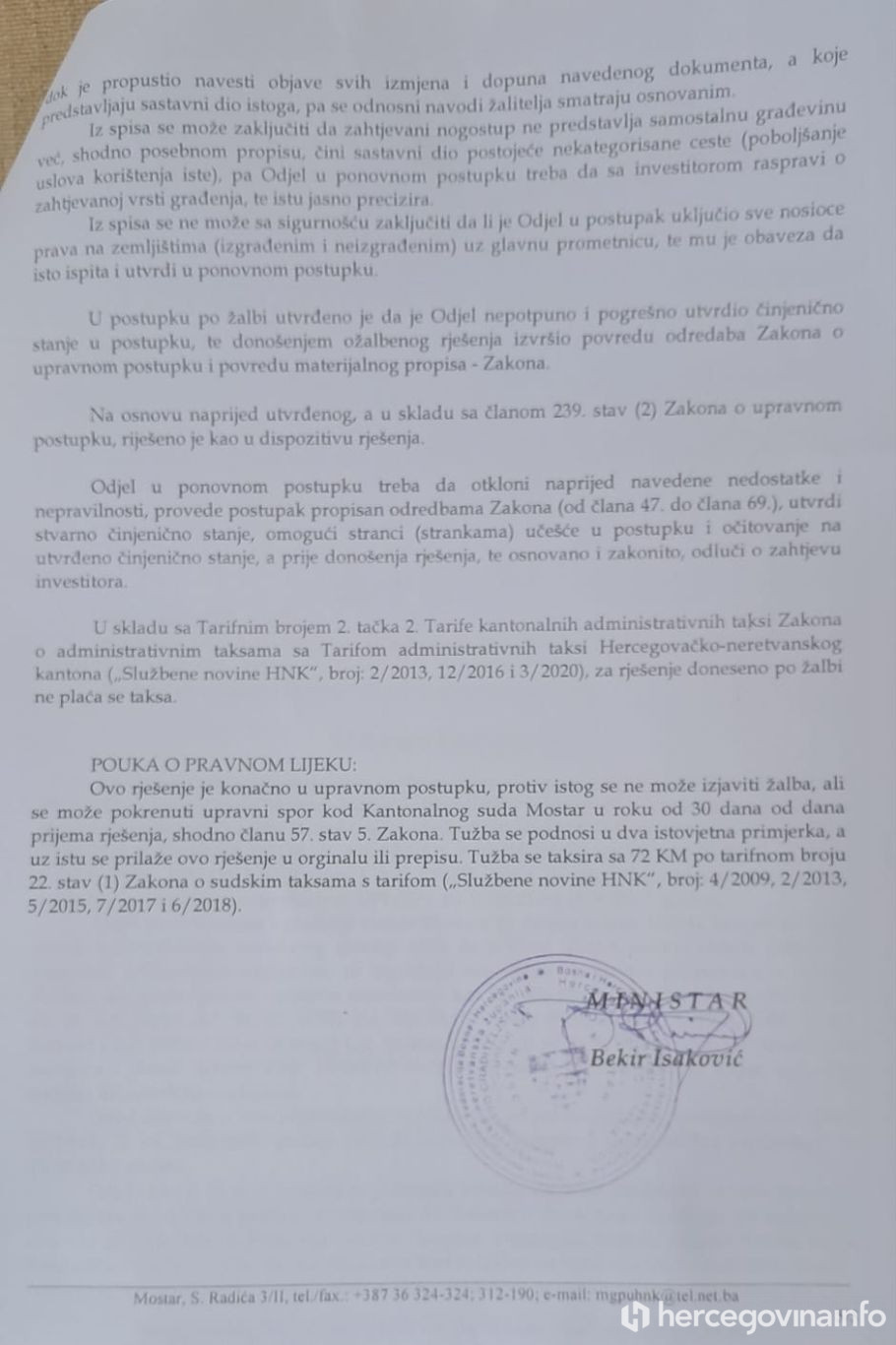

U rješenju broj UP 2 02 19 101/25 od 10. 11. 2025. koje potpisuje županijski ministar Bekir Isaković navodi se:

„Žalba žalitelja se uvažava. Poništava se rješenje Odjela za urbanizam i građenje Grada Mostara UPI 07/2 19 3110/23 od 19. 06. 2025., a predmet se vraća navedenom Odjelu u ponovni postupak.“

Ministarstvo u ovom dokumentu zaključuje da je Odjel za urbanizam nepotpuno i pogrešno utvrdio činjenično stanje, povrijedio odredbe Zakona o upravnom postupku, onemogućio sudjelovanje zainteresiranih stranaka, te nije utvrdio stvarne tehničke uvjete niti projektni profil pristupa.

Raštani nogostup

Tijelo višeg stupnja naložilo je da se postupak mora voditi ponovno, sukladno zakonu, i uz obvezno uključivanje svih stranaka.

Izbori, kablovi, zatvaranje gradilišta

U travnju 2024. gradska inspekcija već je jednom zatvorila gradilište jer je Grad Mostar izvodio radove bez potrebne građevinske dokumentacije: „Investitor nema pribavljeno odobrenje za građenje kojim bi stekao pravo na izvođenje istih, te se zapisnički nalaže obustava radova“, navedeno je u inspekcijskom rješenju.

U lipnju iste godine županijsko Ministarstvo već je jednom ukinulo urbanističku suglasnost.

Ipak, radovi su nastavljeni 5. listopada 2024., dan prije lokalnih izbora.

Grad je u svibnju 2025. postavio gradilišnu tablu i nastavio radove po već ukinutom aktu.

Nogostup kao paravan za podzemni SN kabel

U ožujku 2025. redakcija Hercegovina.info došla je do dokumenta koji je objasnio svrhu nagle i uporne izgradnje nogostupa.

Rješenjem Odjela za urbanizam i građenje Grada Mostara UPI 07/2 19 2174/25 od 5. ožujka 2025., gradonačelnik Mario Kordić izdaje JP Elektroprivreda HZHB odobrenje za prokopavanje i polaganje srednjenaponskog kabela 10(20) kV na području Raštana.

Kabel se postavlja radi priključenja privatnih solarnih elektrana FNE Solar 1 i Solar 5 na elektroenergetsku mrežu na trasi dugoj više od 6 km, od TS Bakijina luka do transformatorskih stanica u Raštanima.

Kabel je položen dobrim dijelom ispod spornog nogostupa.

Političko-energetska pozadina

Većina solara na Raškoj gori, kako smo već naveli u vlasništvu je privatnih tvrtki povezanih s vrhom HDZ a BiH i zaposlenicima EP HZHB.

Ukupna instalirana snaga prelazi 13 MW, a priključivanje na mrežu omogućava dugoročne milijunske profite privatnim investitorima.

Istodobno se javni novac i gradska infrastruktura koriste kao logistička platforma za privatni energetski projekt.

Kabel provučen, profit spašen, za nogostup više nitko ne mari

Prema informacijama i video materijalima s terena, kablovi su u međuvremenu već provučeni ispod nogostupa, a sve upućuje na to da su solarne elektrane priključene na mrežu.

Nakon toga gradilište je više puta zatečeno bez radnika, a radovi na samom trotoaru praktički su stali.
Drugim riječima: nogostup je poslužio svrsi, više nije prioritet.

Nogostup u Raštanima nije bio javna potreba, no bio je zgodno predizborno obećanje, kao i tehnički paravan.
Sada kada je infrastruktura položena i privatni interesi realizirani, građanima ostaje nedovršeni ilegalni projekt,  potrošen javni novac, poništena urbanistička suglasnost i vrlo glasno pitanje tko će odgovarati za ovakav javašluk.
