U Hercegovini probijen tunel dug 12 kilometara

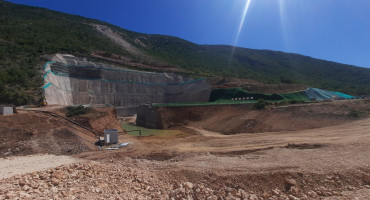

Najveći i najzahtjevniji objekt u sklopu budućeg velikog hidroenergetskog sustava HE Dabar, dovodni tunel Nevesinje – Dabarsko polje, službeno je probijen na napadnom dijelu tunela u selu Biograd kod Nevesinja.

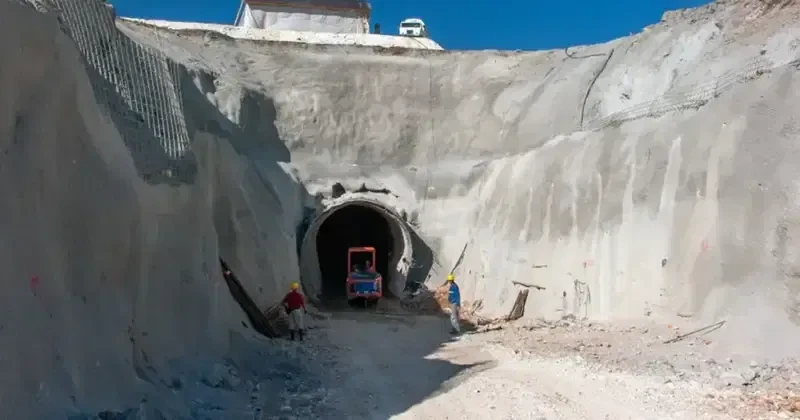

Tunel, dug 12.125 metara, probili su radnici glavnog izvođača radova, tvrtke “Integral inženjering”, radeći danonoćno u tri smjene. Ukupno je, zajedno s pristupnim tunelima, iskopano 13.000 metara tunelskog proboja.
Prema riječima direktora Projekta izgradnje tunela, Ljubiše Pilipovića, riječ je o velikom inženjerskom izazovu, ali i o poslu koji je nosio znatne rizike, prenose Nezavisne novine.
„U izgradnji je ugrađeno 150 tisuća kubika betona, iskopano 500 tisuća kubika materijala te postavljeno 5,5 tisuća kubika armature, što nije bio jednostavan zadatak. Radilo se neprekidno, u tri smjene, a tijekom cijele izgradnje, koja je trajala od 2017. godine, na terenu je prosječno bilo oko 200 radnika“, rekao je Pilipović.
Dodao je kako su geološki izazovi bili iznimno zahtjevni, uz teške radne i hidrološke uvjete, kao i kompleksnost samog projektiranja i revizije dokumentacije.
„Najzahtjevniji je bio upravo završni dio, gdje je najmanji nadsloj i najteža geologija, uz veliku opasnost. Nažalost, jedan je radnik izgubio život zbog teških geoloških uvjeta“, kazao je Pilipović.
Unatoč brojnim poteškoćama, direktor HE Dabar Danilo Ilić istaknuo je da je probijanje tunela ogroman korak naprijed za cijeli sustav.
„Bez obzira na važnost strojarske zgrade, ovo je najznačajniji objekt u čitavom sustavu – srce koje povezuje strojarnicu i buduće akumulacijsko jezero. Bez ovog tunela HE Dabar ne bi mogla funkcionirati, stoga se današnji dan može nazvati povijesnim“, naglasio je Ilić.
U sklopu sustava HE Dabar, vode iz Nevesinjskog polja bit će preusmjeravane prema Dabarskom polju, pri čemu će se na mjestu ulazne građevine voda iz budućeg jezera usmjeravati do Dabarskog polja.
Riječ je o najduljem tunelu izgrađenom u regiji u posljednjih 35 godina.
